Phó Chủ tịch UBND tỉnh Phùng Thành Vinh kiểm tra, đề nghị đẩy nhanh tiến độ triển khai dự án Nhà máy nhiệt điện LNG Quỳnh Lập

Chiều nay (11/8/2026), UBND tỉnh tổ chức buổi kiểm tra và làm việc để đẩy nhanh tiến độ triển khai dự án Nhà máy nhiệt điện LNG Quỳnh Lập. Đồng chí Phùng Thành Vinh – Tỉnh ủy viên, Phó Chủ tịch UBND tỉnh chủ trì buổi làm việc.

Tham dự buổi làm việc có lãnh đạo các Sở, ban, ngành; lãnh đạo phường Tân Mai; đại diện lãnh đạo Liên danh Nhà đầu tư.

Anh-tin-bai

Quang cảnh buổi làm việc

Theo báo cáo của phường Tân Mai về công tác giải phóng mặt (GPMB), tại khu vực dự kiến xây dựng Nhà máy nhiệt điện LNG Quỳnh Lập, UBND phường Tân Mai đã hoàn thành việc ghi nhận hiện trạng, thu thập hồ sơ địa chính, lập biên bản và tuyên truyền, ngăn chặn tình trạng người dân lấn chiếm đất, xây dựng, trồng cây trái phép nhằm trục lợi chính sách. Địa phương cũng đã hoàn thành áp giá bồi thường đối với 151 ngôi mộ.

Anh-tin-bai

Phó Chủ tịch UBND phường Tân Mai Nguyễn Minh Tuấn báo cáo công tác GPMB thực hiện dự án

Liên danh nhà đầu tư đã hoàn thành cắm mốc tạm ranh giới dự án từ ngày 18/6/2026. Văn phòng Đăng ký đất đai tỉnh đã hoàn thành đo đạc khu vực được cắm mốc và đang công khai bản đồ trích đo để người dân đối chiếu với Giấy chứng nhận quyền sử dụng đất, đồng thời xác minh loại đất trước khi hoàn thiện hồ sơ trình thẩm định, phê duyệt.

Đối với khu tái định cư và khu nghĩa trang phục vụ GPMB Dự án Nhà máy nhiệt điện LNG Quỳnh Lập, các quy hoạch chi tiết đã được phê duyệt. Ngày 29/7/2026, UBND phường Tân Mai đã phê duyệt chủ trương đầu tư khu nghĩa trang và hạ tầng khu tái định cư. Công tác đo đạc khu tái định cư và khu vực Nhà máy đã hoàn thành ngoại nghiệp với 60 thửa đất, tổng diện tích hơn 40.000 m², song vẫn phải xác minh, điều chỉnh một số loại đất trước khi hoàn thiện hồ sơ.

Anh-tin-bai

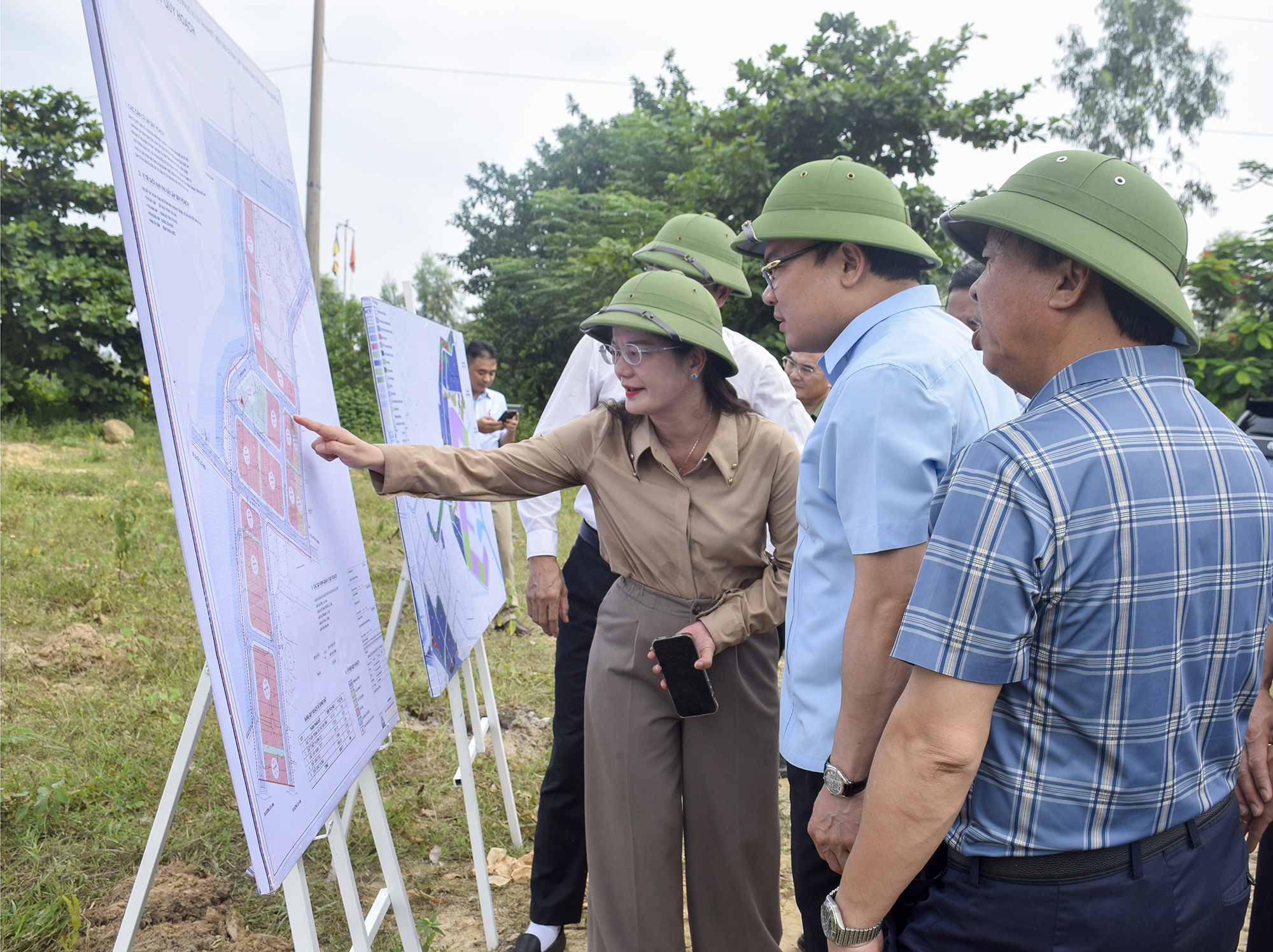

Phó Chủ tịch UBND tỉnh Phùng Thành Vinh nghe lãnh đạo địa phương báo cáo công tác GPMB thực hiện dự án tại thực địa

Anh-tin-bai

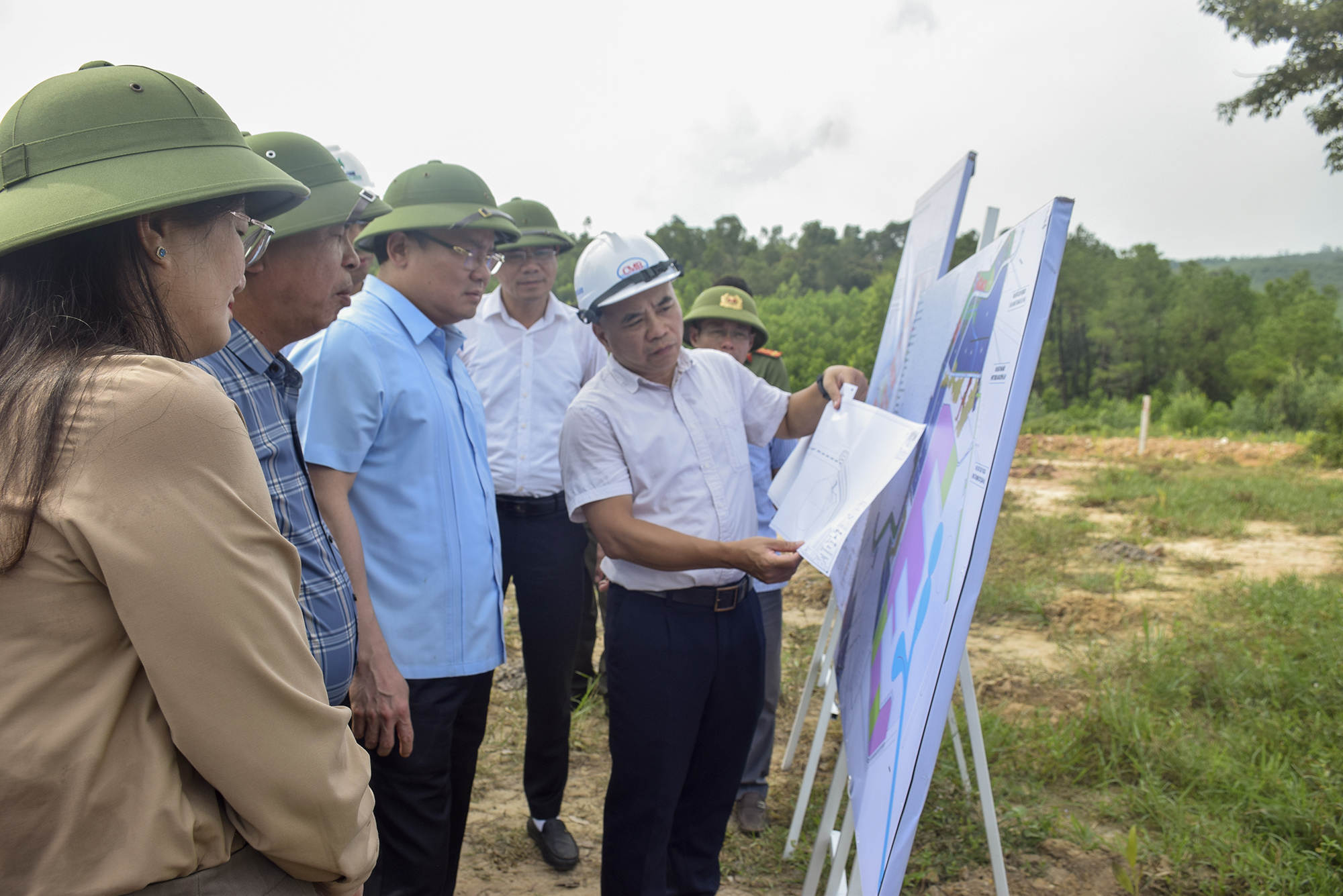

Đơn vị tư vấn dự án báo cáo với Đoàn công tác về quy hoạch chi tiết dự án

Về hạ tầng, UBND tỉnh đã phê duyệt chủ trương đầu tư tuyến đường giao thông kết nối phục vụ dự án Nhà máy Nhiệt điện LNG Quỳnh Lập. Ban Quản lý dự án đầu tư xây dựng các công trình dân dụng và công nghiệp tỉnh đang khảo sát, lập dự án đầu tư. Đối với hệ thống đấu nối điện, tỉnh đã phê duyệt hướng tuyến đường dây 500kV LNG Nghi Sơn - LNG Quỳnh Lập.

Theo lãnh đạo UBND phường Tân Mai, một trong những khó khăn lớn nhất hiện nay là Quy hoạch chi tiết xây dựng tỷ lệ 1/500 dự án Nhà máy LNG Quỳnh Lập chưa được phê duyệt, trong khi mốc giới hiện đang là mốc tạm, chưa đủ cơ sở pháp lý để thực hiện đầy đủ các bước trích đo, bồi thường và GPMB. Bên cạnh đó, hồ sơ địa chính tại một số khu vực không thống nhất với thực tế, gây khó khăn trong việc xác định ranh giới, chủ sử dụng và nguồn gốc đất. Một số diện tích có tình trạng bỏ hoang, lấn chiếm, thuê, mượn hoặc sử dụng khác với hồ sơ…

Anh-tin-bai

Đại diện Chủ đầu tư dự án báo cáo các nội dung đang triển khai

Về các thủ tục liên quan đến hợp đồng dự án, việc thành lập doanh nghiệp thực hiện dự án và quy hoạch đang được triển khai đồng thời. Báo cáo nghiên cứu khả thi (FS) và Quy hoạch chi tiết xây dựng nhà máy tỷ lệ 1/500 dự kiến hoàn thành trong tháng 9/2026.

Anh-tin-bai

Giám đốc Sở Công thương Phạm Văn Hóa trả lời các nội dung thuộc thẩm quyền

Anh-tin-bai

Phó Giám đốc Sở Nông nghiệp và Môi trường Phạm Văn Toàn trao đổi nội dung liên quan đến việc tháo gỡ khó khăn trong công tác GPMB

Anh-tin-bai

Phó Trưởng Ban Quản lý KKT Đông Nam Hồ Văn Quỳnh báo cáo các nội dung Ban Quản lý KKT thực hiện để triển khai dự án

Tại buổi làm việc, lãnh đạo các Sở, ngành đã làm rõ các khó khăn, vướng mắc của địa phương, Chủ đầu tư trong quá trình triển khai dự án.

Anh-tin-bai

Phó Chủ tịch UBND tỉnh Phùng Thành Vinh kết luận buổi làm việc

Kết luận buổi làm việc, Phó Chủ tịch UBND tỉnh Phùng Thành Vinh đánh giá tiến độ triển khai dự án Nhà máy LNG Quỳnh Lập hiện đã chậm so với kế hoạch đề ra, vì vậy, yêu cầu các Sở, ngành và chủ đầu tư khẩn trương tháo gỡ vướng mắc, lập lại tiến độ chi tiết để bảo đảm các mốc triển khai dự án.

Phó Chủ tịch UBND tỉnh giao Sở Công Thương rà soát, lập lại tiến độ chi tiết dự án ngay trong tháng 8/2026. Đề nghị Chủ đầu tư phải hoàn thành và nộp kế hoạch, tiến độ chi tiết việc thực hiện dự án trước ngày 15/8; khẩn trương hoàn thành Báo cáo nghiên cứu khả thi (FS) và các thủ tục chuẩn bị đầu tư, bảo đảm tiến độ khởi công dự án Nhà máy LNG Quỳnh Lập theo kế hoạch. Đồng thời, đẩy nhanh việc hoàn thiện Báo cáo đánh giá tác động môi trường để trình Bộ Nông nghiệp và Môi trường phê duyệt, không để kéo dài làm ảnh hưởng tiến độ chung của dự án.

Về quy hoạch, Chủ đầu tư phải hoàn thiện phương án Quy hoạch chi tiết xây dựng nhà máy tỷ lệ 1/500, thực hiện cắm mốc ngoài thực địa khu vực dự án. Đồng thời hoàn tất việc thành lập công ty/pháp nhân thực hiện dự án tại địa phương trong tháng 8/2026. Sau khi hoàn thiện pháp nhân, Chủ đầu tư phải tiến hành ký hợp đồng bồi thường, GPMB với UBND phường Tân Mai và các đơn vị liên quan, tạo cơ sở đẩy nhanh công tác bàn giao mặt bằng.

Phó Chủ tịch UBND tỉnh cũng giao các Sở, ngành chủ động cung cấp tài liệu liên quan, phục vụ đơn vị tư vấn triển khai lập quy hoạch chi tiết dự án.

Trước ngày 15/8, Sở Tài chính trình UBND tỉnh phương án ứng, chi trả kinh phí cho UBND phường Tân Mai và các đơn vị liên quan thực hiện công tác GPMB, trắc đo và lập quy hoạch.

Các Sở, ngành và đơn vị liên quan được yêu cầu tăng cường phối hợp với UBND phường Tân Mai trong công tác GPMB và thực hiện các nhiệm vụ phục vụ triển khai dự án.

PT

image advertisement
image advertisement
image advertisement
image advertisement
Thăm dò ý kiến
Đánh giá mức độ hài lòng về thông tin cung cấp trên Cổng thông tin điện tử Nghệ An
  • Bình chọn Xem kết quả
    Thống kê truy cập
    • Đang online: 1
    • Hôm nay: 1
    • Trong tuần: 1
    • Tất cả: 1


    Cổng Thông tin điện tử Tỉnh Nghệ An

    Cơ quan chủ quản: Ủy ban nhân dân Tỉnh Nghệ An

    Giấy phép số 46/GP-TTĐT ngày 18/05/2023 của Sở Thông tin và Truyền thông Nghệ An

    Trưởng Ban biên tập: Ông Đặng Thanh Tùng - Chánh Văn phòng UBND tỉnh Nghệ An

     Địa chỉ: Số 03 - Trường Thi - Trường Vinh



    Liên hệ

    Cơ quan thường trực: Văn phòng UBND tỉnh Nghệ An

    Cơ quan quản trị kỹ thuật: Cổng thông tin điện tử Nghệ An

     Địa chỉ: Số 03 - Trường Thi - Trường Vinh

     Điện thoại: 02383.557.565

     Email: banbientap@nghean.gov.vn

     fb.com/congttdtnghean

     Đăng nhập
